标题中的“几百万”不是通用报价。它说的是:量产或临近上市的产品一旦在材料、包装、确认、注册和供货上同时返工,成本会从一张灭菌订单滚成好几笔谁都不想签字的费用。

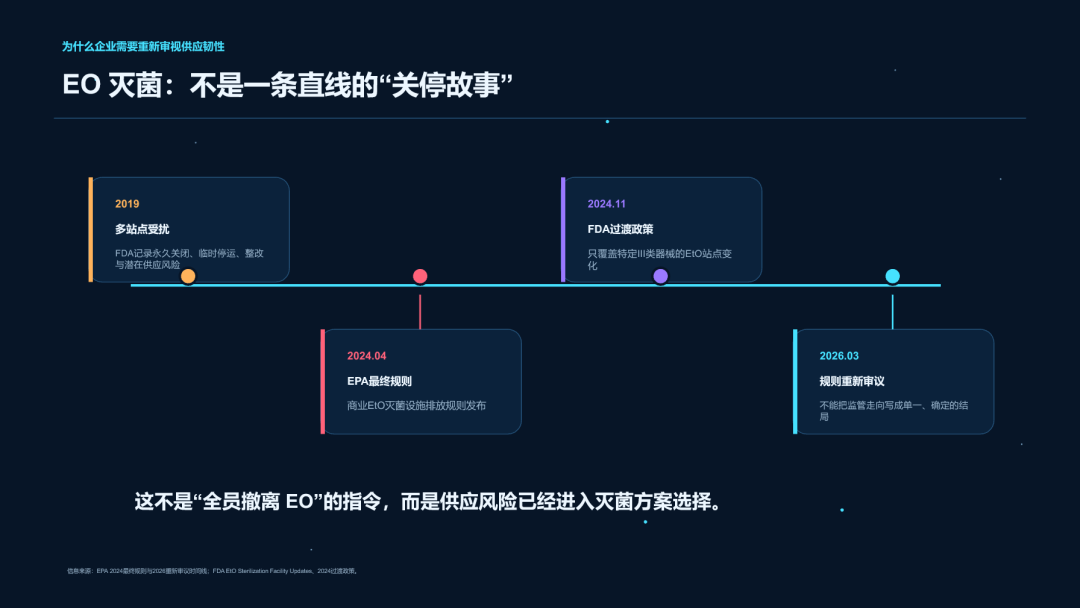

2019 年前后,美国多座与医疗器械相关的 EO 灭菌设施先后出现永久关闭、临时停运、整改或潜在停运风险。FDA 当时专门提示,这类变化可能影响无菌医疗器械供应。2024 年 4 月,美国 EPA 发布 EO 商业灭菌设施空气有毒物排放最终规则;EPA 页面同时记录了 2026 年对该规则的重新审议提案。对器械企业而言,这不是一条遥远的行业新闻,而是一次提醒:灭菌会影响产品连续供货。

一遇到 EO 供应受扰,许多团队会立刻打开报价表:伽马多少钱?电子束多久能排到?X 射线能不能顶上?然后有人说:“辐照很成熟,先迁过去再说。”这句话很像把搬家理解成换个地址。真正开始搬,才发现冰箱尺寸、楼道转角、电梯载重、燃气接口和物业规定全在等你。灭菌迁移也一样。

图 1 材料表现和装载方式都变了,一张“合格”报告还够不够?

图 2 EO 监管与供应事件:永久关闭、临时停运、整改和政策变化需要分开看

下文按一条朴素的顺序讨论:先选方案,再做确认;确认之后守住装载和材料;产品上市后,任何看似普通的变化都要重新判断。

01

选型决策:没有“最好”,只有能否同时过三道关

选型不是“哪种灭菌技术更先进”的评选,而是材料耐受、订单与装载条件、目标市场要求三件事同时成立。少看任何一项,都可能出现实验室样品表现不错、量产后却不稳定;国内能放、出口资料却补不齐;技术可行、实际供应服务却接不住的情况。

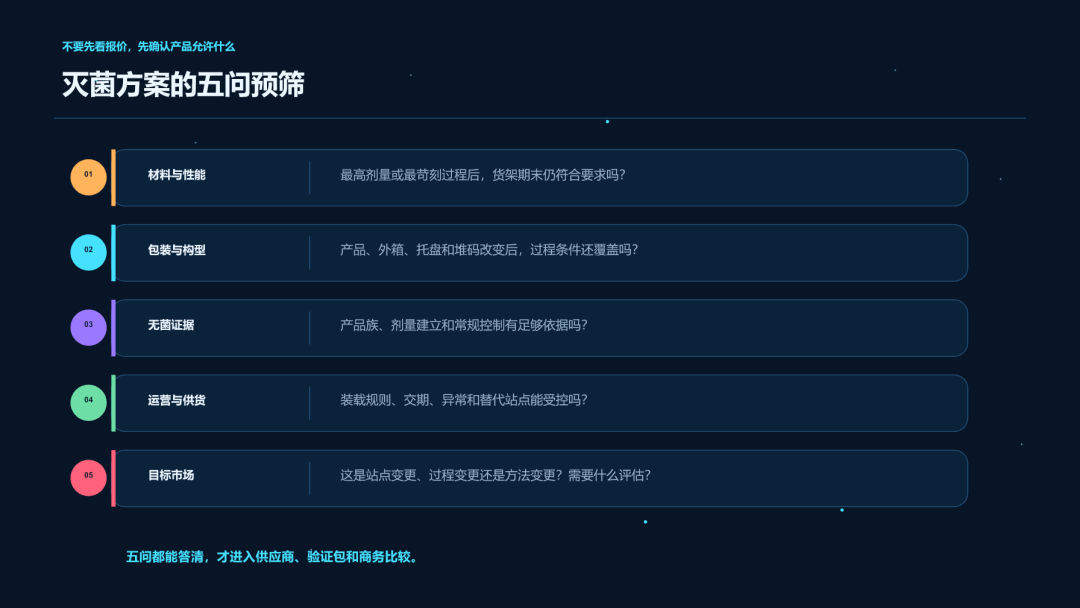

图 3 灭菌方案的五问预筛:先答产品问题,再比较供应商

1.1 材料表不是放行表,而是风险排序表

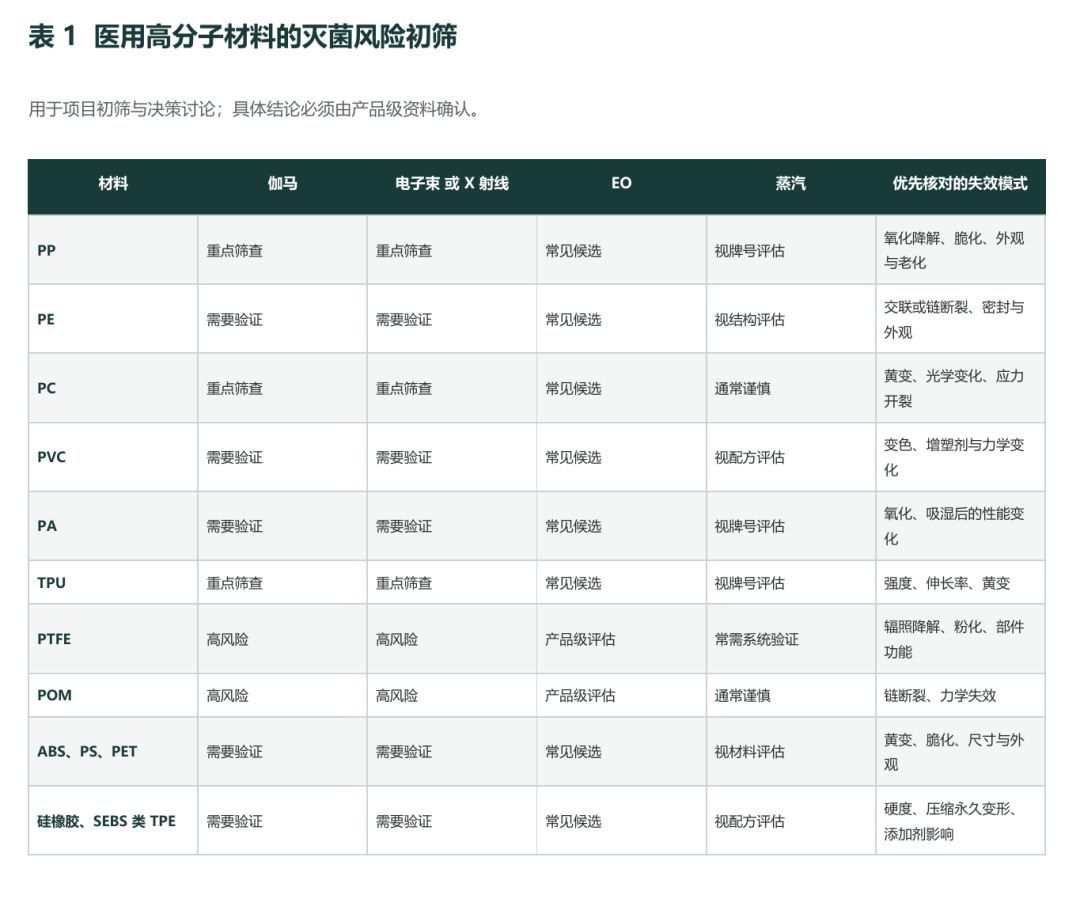

下表保留行业里常见的材料比较方式,但把“可以”与“不可以”改成更诚实的说法:它只告诉团队先盯哪里,不能替代牌号级验证。相同的树脂名称,抗氧剂、色母、润滑剂、胶黏剂、氧暴露、吸收剂量、剂量率和老化条件不同,结果都可能不同。

基材名称决定先测什么;牌号、配方、构型、剂量和老化结果决定能不能用。

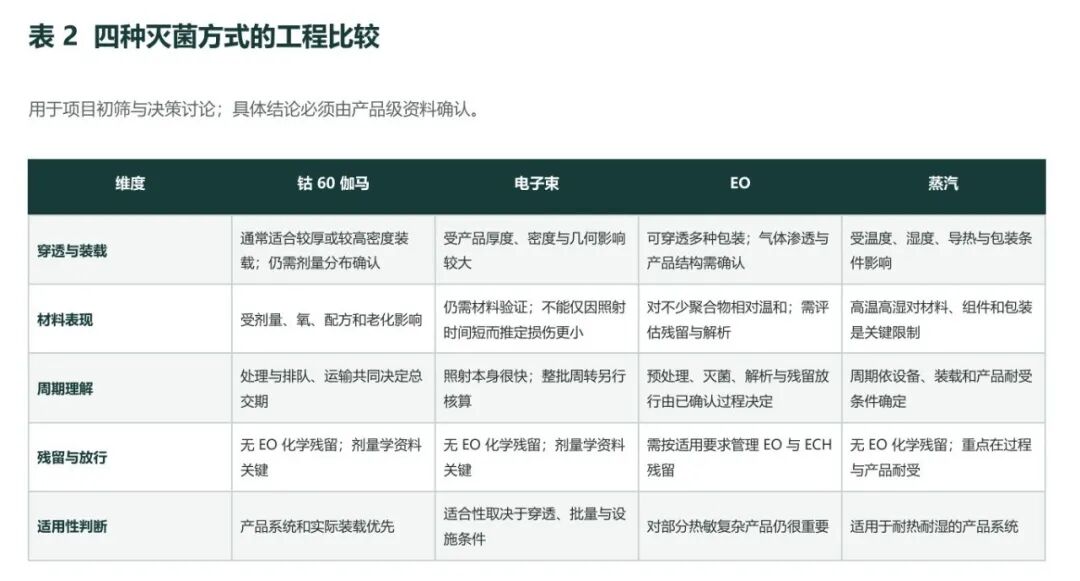

1.2 四种方式,比较的是产品系统,不是设备参数

很多讨论把伽马、电子束、EO、蒸汽排成四列,然后急着问谁更快、谁更便宜。更有用的比较是:这个产品连同初包装、外箱、托盘和装载方式,被送到某个实际设施后,能否稳定达到无菌、性能与放行要求。

• 电子束的照射时间很短,不等于整批项目周转一定最短。装卸、排队、检测和运输也在总交期里。

• EO 没有适用于所有产品的统一解析天数。预处理、灭菌、解析和残留放行应由已确认过程决定。

• 厚包装会压低电子束的可行性,但不等于只能选伽马。X 射线、包装和装载调整、不同设施能力都可能改变结论。

• 出口美国不等于优先辐照。FDA 2024 年关于 EO 的过渡执法政策针对的是特定 III 类器械的 EO 灭菌站点变化,明确不适用于从 EO 改用另一种灭菌方法。

订单量的作用,不是给某种方式贴上“低成本”标签,而是决定企业是否有足够稳定的批量、装载节奏和验证回报去支撑某项工艺与供应方案。目标市场的作用,也不是“出海优先某技术”,而是让法规评估从项目第一周就坐到桌边。

02

灭菌确认怎么做,钱才不是白花

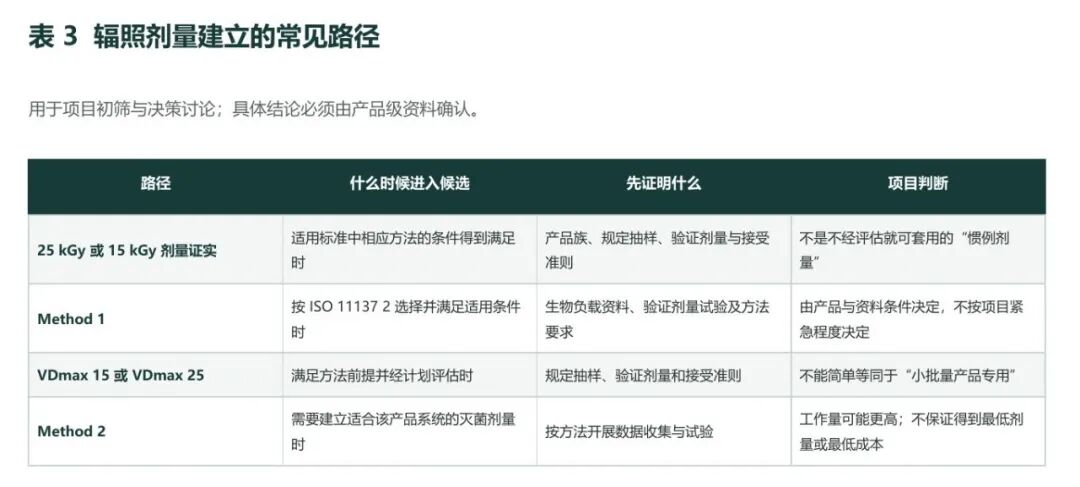

辐照项目最容易出现的错觉是:供应商说“常用 25 kGy”,于是团队感觉确认已经完成了一半。实际上,25 kGy 既不是一句可以直接写进所有产品规格的行业口令,也不能替代产品族、剂量分布、性能、包装和货架期工作。ISO 11137-1:2025 规定了辐照灭菌过程开发、确认和常规控制的要求;ISO 11137-2 规定了建立灭菌剂量的方法,包括 25 kGy 和 15 kGy 剂量证实、剂量审核与产品族有关内容。

2.1 先选剂量建立路线,再谈所谓“惯例剂量”

表中最重要的一列不是“成本/周期”,而是“先证明什么”。方法 1(最常用)、方法 2、VDmax 15/25 和 15/25 kGy(所需样本量低,更适合对无菌要求不是非常高的产品) 剂量证实都有明确前提、抽样与接受准则。它们不能按“产品大不大”“生物负载高不高”“项目急不急”这样一句话选定。

剂量每降 5 kGy,不是简单地可以判断单件辐照费按线性下降。报价还受设施、批量、托盘利用率、装载构型、服务范围和合同条件影响。

方法 2 有时可能帮助企业在充分数据支持下避免不必要的保守剂量,但它不保证一定获得最低剂量,更不能预先保证多年后一定省回多少验证费。更稳妥的做法,是把技术路线和供应商分项报价放在同一张项目表里比较。

2.2 再确认不是定时打卡,而是看证据是否还成立

生物负载趋势、剂量审核、剂量计校准与溯源、产品族代表性、最差装载状态,都不是“做过一次就永久有效”的事项。但也不要把“至少每三个月测一次”“剂量计换批就必须重做验证”常见做法当作通用要求。审核频率、样本和触发条件应按适用标准、产品族、既定确认方案和实际变化确定。剂量计系统的校准、再校准、替换或测量系统变化,需要按剂量学控制要求评估其影响;是否需要补充剂量分布或其他确认活动,要看变化本身和已有资料。

03

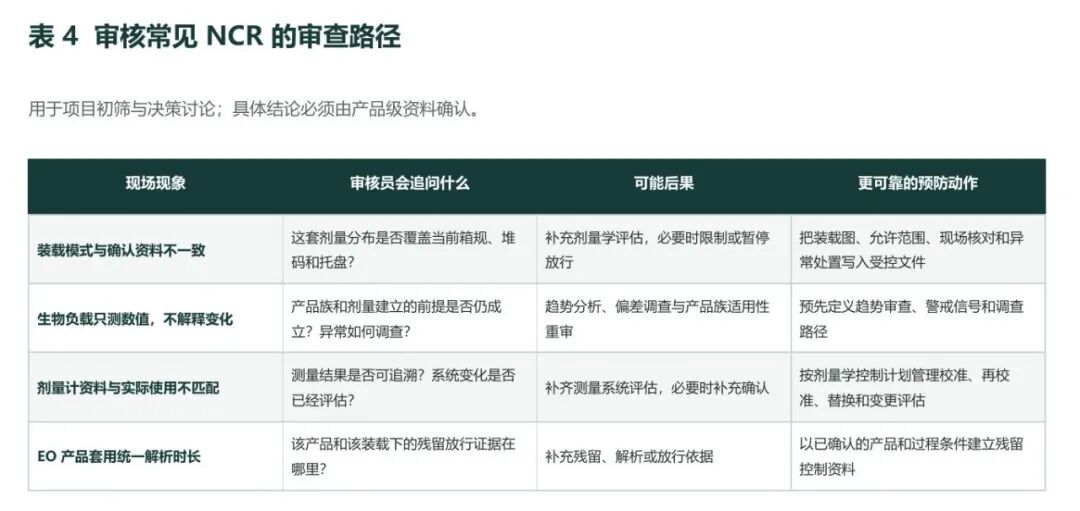

审核最爱问的,不是你做没做,而是证据还对不对得上

审核发现很少从天而降。许多 NCR 的开头,是一份看起来完整的报告,遇到了一个现场版本不一样的产品状态。

最值得管理层盯住的是装载模式漂移。现场把托盘层数、外箱规格或堆码方式稍微改一下,可能就把原来最低剂量点和最高剂量点所在的位置改掉了。报告没有失效;它只是只对当时确认的装载条件负责。

同样的道理也适用于 EO。EO 残留控制涉及过程、产品、包装和解析等因素;ISO 10993-7 对 EO 与 ECH 残留限度、测量和放行符合性提供要求。把所有产品按同一个解析时长放行,不是效率高,而是用一个未被证明的假设替代了资料。

04

最危险的变更,往往长得不像灭菌变更

你改的不是纸箱,你改的是灭菌过程。

换辐照供应商,大家都有变更的意识;但换外箱、改堆码、调整托盘层数、包装供应商换了树脂批次、为了降物流成本压缩装载空间,很多人却会把它们归类为普通运营变更。可这些事可能改变产品密度、射线穿透和剂量分布,进而影响原确认资料是否仍适用。

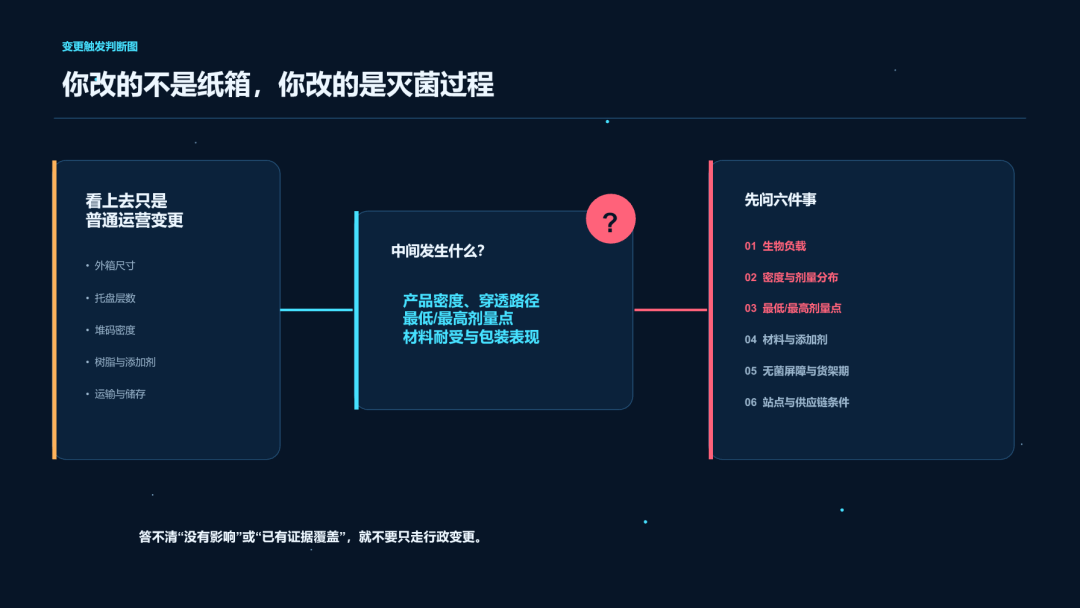

图 4 变更触发判断图:外箱、堆码和材料变化为什么可能成为灭菌问题

这张图不等于“任何变化都要从头做完所有确认”。它要求团队把变化与产品定义、剂量分布、材料耐受、无菌屏障、货架期和供应条件逐项对照,再决定补哪一块资料。只要某项可能受影响,而团队又没有现成证据覆盖,就不应只走行政审批。

05

从 EO 迁移到辐照,建议按六步推进

1、冻结现状。列出当前材料牌号与关键添加剂信息、产品与包装结构、箱规、托盘、堆码、已确认的 EO 过程、货架期和目标市场。先把“今天确认的到底是什么”写清楚。

2、做淘汰式预筛。用材料、电子元件、胶黏剂、涂层、药物组合部件、初包装和外箱,逐项排查辐照、温湿度或残留风险。明显不合适的路线尽早停止投入。

3、定义最差情况。“看起来最复杂”不是最差情况的定义。最差情况必须能代表剂量、材料耐受、包装或微生物学风险中真正不利的一端。

4、验证费用分项报价。把灭菌服务、剂量学工作、材料性能、包装与货架期、残留或生物学评价、注册变更评估分别列出。把所有费用揉成一个“灭菌迁移包”,很容易低估项目。

5、法规评估在第一周入场。对美国、欧盟、中国等多市场产品,技术路线还在筛选时就同步判断变更资料、提交路径和上市节奏。不要等试验都做完,再问能不能报。

6、把供货保障写进方案。除了主供应商能力,还要问装载规则谁来控制、异常批怎么处置、替代设施的等同性怎么判断、制造商能否取得关键过程与剂量资料。

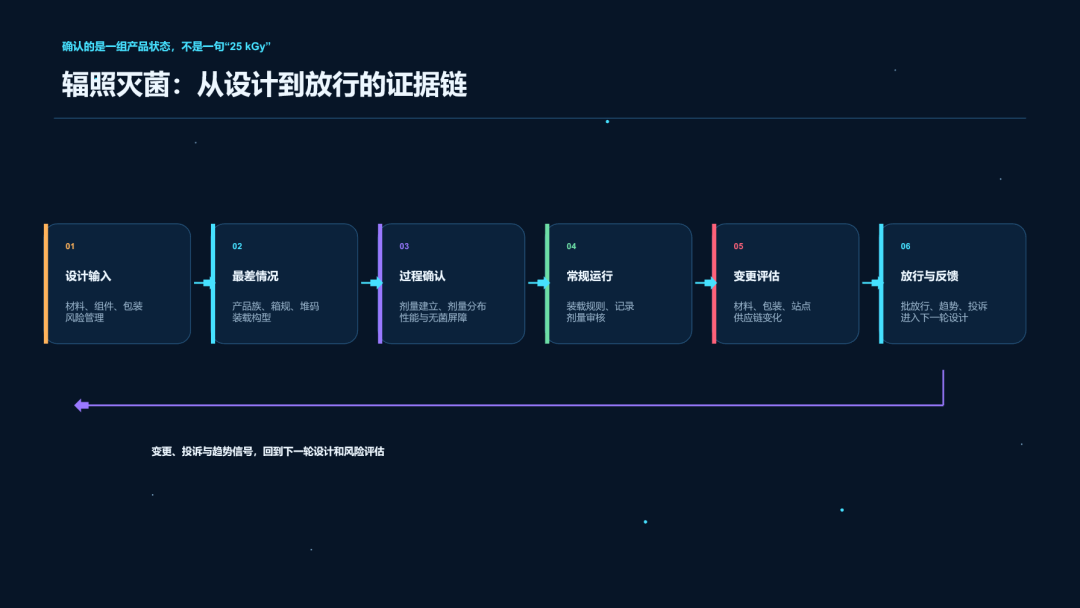

图 5 从设计到放行的资料链:变化和反馈应进入下一轮设计与风险评估

06

未来五年,别急着预测价格,先做三种压力测试

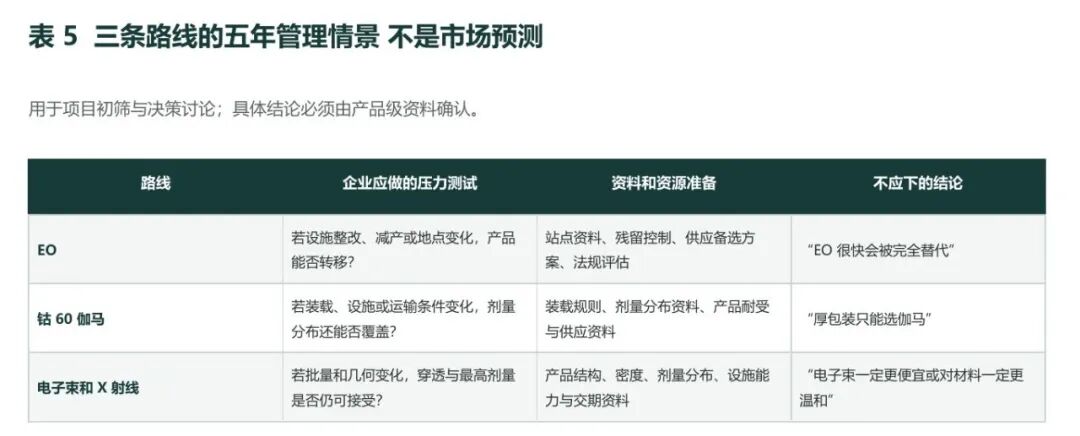

下面不是市场预测,也不是给三条路线排座次。它是一张给管理层用的压力测试表:外部条件一变,哪一类产品最先暴露问题,企业应当提前准备什么。

EO 仍会是许多热敏、湿敏或复杂器械的重要选择;伽马仍常被用于需要较强穿透能力的产品;电子束和 X 射线也会在不同产品和设施条件下进入候选清单。没有一条路线会自动消失,也没有一条路线可以替所有产品答题。真正应当提前处理的,是供应地点、材料和包装发生变化后,谁能迅速说明这批产品是否仍处在经过确认的条件里。

07

结语:你买的不是一段灭菌服务

现在确定灭菌方案,等于给未来 5 到 10 年的产品和供应计划做一次工程投保。买的不是一个“已灭菌”标签,而是一套能经受材料变更、包装调整、供应地点变化和目标市场审查的资料与控制方法。

EO 供应受扰时,迁移到辐照可能是好答案;坚守 EO,也可能是好答案。真正糟糕的答案只有一个:先做了选择,后面才发现产品、过程和资料从来没有放在一起看过。
